Akkuyu'da bir aşama daha geçildi: 1'inci güç ünitesinde hidrolik testler tamamlandı

Akkuyu NGS’nin 1’inci güç ünitesinde ikinci devre ekipmanlarının hidrolik testleri başarıyla tamamlandı. Buhar jeneratörleri ve boru hatları 12,6 MPa basınç altında sınanırken sonuçlar, reaktör tesisinin sıcak testlerine yönelik hazırlıkların önünü açtı.

İstanbul Ticaret Gazetesi

Yayınlanma

Paylaş
Akkuyu'da bir aşama daha geçildi: 1'inci güç ünitesinde hidrolik testler tamamlandı

Akkuyu NGS’nin 1’inci güç ünitesinde devreye alma öncesi test süreci ilerliyor. Reaktör tesisinin ilk devresinde gerçekleştirilen kontrollerin ardından bu kez ikinci devre ekipmanlarının basınca dayanıklılığı ve montaj bağlantıları sınandı.

AKKUYU NGS’DE İKİNCİ DEVRE TESTLERİ TAMAMLANDI

Akkuyu Nükleer Güç Santrali’nin 1’inci güç ünitesinde ikinci devre ekipmanlarının dayanıklılığını kontrol etmek amacıyla gerçekleştirilen hidrolik testler başarıyla tamamlandı.

Rosatom tarafından inşa edilen santralde üç gün süren çalışmalar kapsamında dört buhar jeneratörü, buhar armatür blokları ve besleme suyu boru hatları yüksek basınç altında kontrol edildi.

BUHAR JENERATÖRLERİ 12,6 MPA BASINÇ ALTINDA SINANDI

Testler sırasında buhar jeneratörleri ve bunlara bağlı boru hatlarındaki basınç 12,6 megapaskal seviyesine kadar yükseltildi.

Ekipmanlar test öncesinde 126 dereceye kadar ısıtılırken sistem içerisindeki suyun sıcaklığı çalışmalar sırasında 135 dereceye ulaştı. Böylece ekipmanların hem yüksek basınç hem de sıcaklık altındaki davranışı kontrol edildi.

SIZDIRMAZLIK VE BAĞLANTI NOKTALARI KONTROL EDİLDİ

Basınç test boyunca kademeli biçimde artırıldı. Uzmanlar bu sırada ekipmanların çalışma parametrelerini, boru bağlantılarını ve kaynaklı birleşim noktalarının sızdırmazlığını takip etti.

Sistem maksimum basınç altında belirli süre tutulduktan sonra basınç 10,1 MPa seviyesine indirildi ve ekipmanlarda son incelemeler gerçekleştirildi.

AKKUYU 1’İNCİ ÜNİTEDE İLK DEVRE DE TESTTEN GEÇMİŞTİ

Akkuyu NGS’nin 1’inci güç ünitesinde reaktör tesisinin birinci devresine ilişkin hidrolik testler de 9 Ekim’de başarıyla tamamlanmıştı.

O testlerde reaktör, ana sirkülasyon pompaları, buhar jeneratörleri, basınçlandırıcı ve ana sirkülasyon boru hattını kapsayan ilk devrede basınç 24,5 MPa seviyesine kadar çıkarılmıştı. Böylece ünitenin ana reaktör devresinin dayanıklılığı tasarım kriterleri doğrultusunda kontrol edilmişti.

İKİNCİ DEVRENİN DAYANIKLILIĞI DOĞRULANDI

Son testlerin ardından ikinci devre ekipmanlarının basınca dayanıklılığı ile sonraki test aşamalarına uygunluğu doğrulandı.

Bu sonuç, 1’inci güç ünitesindeki temel teknolojik sistemlerin devreye alma öncesindeki kontrollerinin aşamalı biçimde tamamlanmaya devam ettiğini gösteriyor.

SICAK TESTLERE YÖNELİK HAZIRLIKLAR BAŞLAYACAK

Akkuyu Nükleer AŞ, elde edilen sonuçların 1’inci güç ünitesinde reaktör tesisinin sıcak testlerine yönelik hazırlıkların başlatılmasına imkan verdiğini bildirdi.

Sıcak testler, nükleer yakıt yüklenmeden önce güç ünitesindeki sistemlerin işletme koşullarına yakın sıcaklık ve basınç değerlerinde birlikte çalışmasının kontrol edildiği devreye alma sürecinin kritik aşamaları arasında bulunuyor.

AKKUYU NÜKLEER: MONTAJ VE KAYNAK KALİTESİ DOĞRULANDI

Akkuyu Nükleer AŞ Genel Müdürü Sergei Butckikh, tamamlanan testlerin ikinci devre ekipmanlarının dayanıklılığının yanı sıra montaj ve kaynaklı bağlantıların kalitesini doğruladığını belirtti.

Butckikh, sonucun inşaat, montaj ve devreye alma ekipleriyle işletme personeli ve teknik denetim uzmanlarının ortak çalışmasıyla elde edildiğini kaydetti.

NÜKLEER DÜZENLEME KURUMU DA TESTLERİ TAKİP ETTİ

Test çalışmalarında Akkuyu Nükleer AŞ Teknik Direktörlüğü personelinin yanı sıra Rosatom’un elektrik enerjisi bölümü Atomtechenergo ile Rosatom Servis AŞ teknik denetim uzmanları görev aldı.

Nükleer Düzenleme Kurumu temsilcileri de test sürecini yerinde takip etti.

AKKUYU NGS’DE DEVREYE ALMA SÜRECİ İLERLİYOR

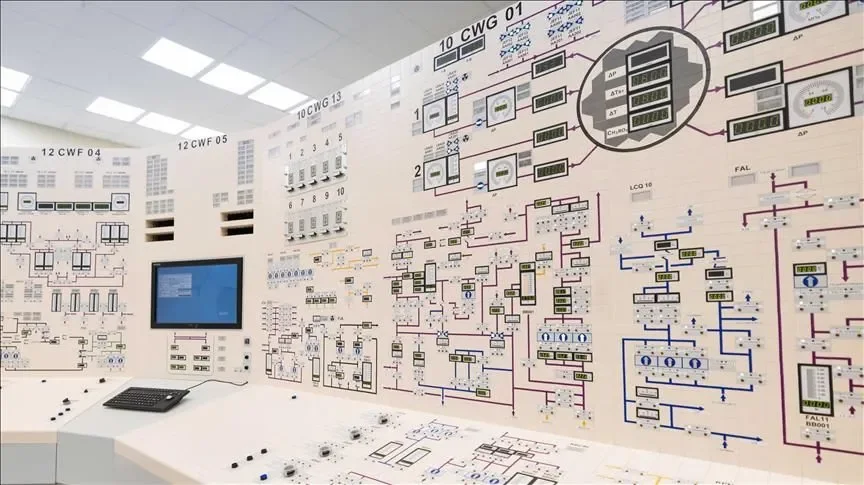

Akkuyu NGS’nin 1’inci güç ünitesinde son aylarda devreye alma öncesi çalışmalar hız kazandı. Eylül ayında ana kontrol odasının işletmeye hazır olduğu açıklanırken ekim ayında ilk devrenin hidrolik testleri tamamlandı.

İkinci devre ekipmanlarının da testten geçmesiyle ünitenin sıcak testlere yönelik teknik hazırlığında bir aşama daha geride bırakıldı.

AKKUYU TAM KAPASİTEDE ELEKTRİK TALEBİNİN YAKLAŞIK YÜZDE 10’UNU KARŞILAYACAK

Mersin’de inşa edilen Akkuyu NGS, her biri VVER-1200 tipi reaktöre sahip dört güç ünitesinden oluşacak.

Toplam 4 bin 800 megavat kurulu güce ulaşması planlanan santral, dört ünitenin tamamının devreye girmesiyle Türkiye’nin elektrik ihtiyacının yaklaşık yüzde 10’unu karşılayabilecek kapasiteye sahip olacak.
